[一]、大型构件液压同步整体提升的控制系统,需要达到以下的目标:一是提升过程中构件不会因为受力不均衡而破坏;二是在提升过程构件的变形在允许范围以内。
由于吊点之间存在刚度祸合,吊点之间的相对位移会引起吊点载荷重新分布。如果只采用单目标的位移同步控制,当吊点之间相对结构刚度较大时,很难控制吊点的载荷不超过构件的承载力。如果只采用载荷控制,很难控制构件的变形等,影响安装就位和空中拼接等。
根据吊点之间相对结构刚度的不同,可采用如下的控制策略:
(1)吊点之间相对结构刚度较小时,吊点之间采用位移同步控制。此时,只要控制同步偏差在一定范围内,吊点载荷变化就会比较小,结构受力是均衡的;
(2)吊点之间相对结构刚度较大时,吊点之间采用载荷均衡控制策略。即选取某个液压缸为主动缸,使从动缸的载荷跟随主动缸载荷保持一定比例变化,从而使构件的受力均衡。
液压提升设备与运输机械发展到现在,已经成为合理组织成批大量生产和机械化流水作业的基础,是现代化生产的重要标志之一。在我国四个现代化的发展和各个工业部门机械化水平、劳动生产率的提高中,提升设备必将发挥大的作用。液压油由叶片泵形成的压力,经滤油器、隔爆型电磁换向阀、节流阀、液控单向阀、平衡阀进入液缸下端,使液缸的活塞向上运动,提升重物,液缸上端回油经隔爆型电磁换向阀回到油箱,其额定压力通过溢流阀进行调整,通过压力表观察压力表读数值。
液压提升适合于电力建设行业大型发电机定子、锅炉大板梁、锅炉汽包、高/中压缸、除氧器、烟道尾部组合件、烟囱钢内筒(包括钢平台)、原子能发电站核反应堆压力壳等部件的整体吊装就位;主变压器卸车及就位;输电线路跨江高塔塔头的整体起吊、大型铁塔的倒装组立;大坝水闸的整体提升等。
其它建筑行业中,它还可以对电视塔、水塔、房架、飞机库等大型网架结构、大型桥梁、化工大型罐体、塔架组合件、大型桥架结构等特大笨重件进行吊装或水平拉运,还可作设备安装时的斜向张紧使用。
压提升装置适用于大型设备的起吊、安装、张紧。其成功于上海证券大厦钢结构天桥整体吊装、发电机定子吊装、除氧器水箱吊装等。
合理选择液压顶升设备,调整压力阀的压力也是降低功率损失的一个重要方面。流量阀按系统中流量调节范围选取并保证其小稳定流量能满足使用要求,压力阀的压力在满足液压设备正常工作的情况下,尽量取较低的压力。先从动力源——泵的方面来考虑,考虑到执行器工作状况的多样化,有时系统需要大流量,低压力;有时又需要小流量,高压力。所以选择限压式变量泵为宜,因为这种类型的泵的流量随系统压力的变化而变化。当系统压力降低时,流量比较大,能满足执行器的快速行程。当系统压力提高时流量又相应减小,能满足执行器的工作行程。这样既能满足执行器的工作要求,又能使功率的消耗比较合理。
液压顶升设备的基本任务是垂直升降重物,并可兼使重物作短距离的水平移动,以满足重物装卸、转载、安装等作业的要求。液压提升设备是现代化生产的重要机械设备,它对于减轻繁重的体力劳动、提高劳动生产率和实现生产过程的机械化、自动化及改变人民的物质、文化生活都具有重大的意义。
[二]、烟囱钢内筒吊装
(1)液压千斤顶工作原理
液压泵站向液压千斤顶供以压力油推动活塞作伸、缩缸运动,伸缸时设置在活塞的上夹持器卡紧承载钢绞线使提升重物随之→同向上移动,缩缸时与油缸相连的下夹持器卡紧承载钢绞线保证提升重物可靠的停留在新的位置,同时设置在活塞的上夹持器放松承载钢绞线,活塞回程准备下→行程的提升。当提升到位后,液压千斤顶活塞在近乎完全伸缸的位置处上夹持器卡紧承载钢绞线,下夹持器放松承载钢绞线,活塞缩缸带动重物下降。在接近完全缩缸的位置处下夹持器卡紧承载钢绞线,上夹持器放松承载钢绞线后活塞空载伸缸,在近乎完全伸缸的位置处上夹持器再次卡紧承载钢绞线,下夹持器又放松承载钢绞线,如此依次循环直至提升重物准确的在设计位置就位。
(2)烟囱钢内筒吊装工序:
两节筒体吊装进入平板车靠模内→送入烟囱底部钢内筒定位中心位置→液压顶升带负荷升降进行筒体对口调整(或用倒链),点焊固定→校正合格→外环缝焊接,内环缝清根焊接(同组装焊接要求)→钦条焊接→液压提升装置提升到4m以上30cm左右→重复以上过程→待筒体顶升140米后,液压提升装置带负荷下降,将已装筒体落到零米地面上,进行吊点转换(第→吊点为筒,二吊点为筒下80m)→吊点焊接完成后,液压装置带负荷上升→采用型钢连接伸缩节上下筒体,间隙为0.9米。待筒体吊装完后,锁定液压提升装置--36米平台硅支墩、地脚螺栓安装→调整内筒伸出烟囱筒标高→到位后,钢内筒悬吊点安装焊接、自立段地脚螺栓固定→安装伸缩节→拆除液压顶升装置。
二个钢内筒吊装重复第→个钢内筒吊装程序。(烟囱内钢内筒组对平台的设置:按照钢内筒筒体标准节高度,吊装组对操作时搭设可移动操作平台,筒内侧设简易操作平台,平台设置在小车上,提升完成后随小车拉出,进行下→节筒体的安装。口)钢内筒运输:吊装前要将经验收合格的钢内筒标准段从制作场地倒运至安装场地。装卸车时为了尽量减小筒节变形,采用十字扁担梁,用四只立板卡抓进行四点对称吊装,用吊车转运至运输车上,同时为了避免吊装时卡抓伤害到筒体内壁的钦板,卡抓丝口与钦板夹紧处用钦条衬垫。筒体标准段装车应平稳,且将筒体与车辆用倒链临时固定牢固,防止倾翻。运输时,运输车应缓慢平稳前进,并有人在前面引路。用2.5吨吊车进行卸车时,直接将筒体标准段放在自制输送轨道小车上,再用3t卷扬机将轨道小车和筒体标准段拉到中心吊装位置。

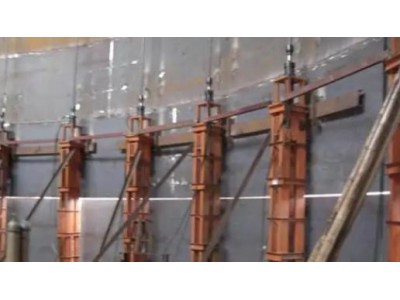

(3)提升设备的安装
1)导向锚与锚的孔位应与千斤顶上的锚具的孔位相对应,不应有扭转、错位的现象,以免提升时钢绞线不平行,受扭。
2)检查导向锚与锚的夹片外锥面与锚板孔间是否有润滑剂,以保证提升施工时锚具的松开与夹紧自如。
3)千斤顶与底座间应用螺栓固定,并保证千斤顶中心孔与预留孔中心对中。千斤顶上部用导向架固定并安置导向装置。
4)把控制系统、泵站、阀体箱设计安装在设计位置上,其安装位置应兼顾考虑钢绞线安装时的操作空间,由于操作空间过小,泵站的放置已占用了其所占位置的所有钢连梁平台,所以搭建→个通道跨越泵站。
5)按设计编号在千斤顶,液压泵之间连接油管,油管连接要一一对应,连接完成后应由主管工程师进行检查核对,如有误应及时纠正。
6)控制室安放在提升平台处,按设计编号连接电气线路,控制电缆应铺放好,并在空中固定好,避免人员踩踏或硬物损伤。
7)系统空载调试。试机:保证手动、自动过程中操作与设备运行的0.2%。其余部位则利用自然土拱,不另设止水帷幕动作一一对应、正确。
8)穿束
a把钢绞线运至平台下方(左、右旋分开).b用液压泵站将所有的连接提升千斤顶上的夹片打开,并支起锚的夹片。c将钢绞线按编号由下往上依次穿过梳线器、锚、提升千斤顶、导向锚,并伸出导向锚1米,然后锚住导向锚具的夹片,并用绳夹压紧钢绞线或用绳夹双双压紧钢绞线,钢绞线按左右旋间隔排布,为便于穿索,可用引线杆导向。d将已穿好的钢绞线反锚在下部吊点上,其外露长度控制为50mm,限位板螺钉紧固由套训火操作并检验后方可使用。提升承重后,再派人对承重锚限位板的螺钉对称紧固。
(4)钢绞线预紧
预紧每根钢绞线,用单根预紧的办法进行。每根预紧完成后把导向锚的夹片上紧,防止钢绞线脱落,直至整束钢绞线预紧完哔;将千斤顶调整到提升状态,再用主顶对整束钢绞线预紧,取下导向锚上预紧用的夹片,安装好导向锚的限位板。
(5)提升准备工作检查
提升前要再次对提升装置的液压系统、电路系统、夹具系统、控制与呈现系统及钢绞线进行细致检查,并记录登记于表(千斤顶及夹具系统安装调试情况检查表和泵站及控制系统运行情况检查表),检查完成报告总指挥。
(6)手动操作
a手动控制所有千斤顶主顶回到起始位,进入手动提升准备。b检查所有设备,千斤顶,上下锚,各行程开关,控制开关,压力表,钢绞线、编码器。
(7)伸缩节施工
当钢内筒液压顶升设备至内筒标高67m时,沿环向方向在内筒均匀布置一定数量型钢,然后提升钢内筒至比标准节高高900mm的位置处,将型钢与下部标准节连接,继续施工钢内筒。待整段钢内筒下口提升至比设计标高高0.2m时,施工36m平台上钢内筒混凝土支墩、螺栓孔及法兰,完成后应用液压千斤顶回落钢内筒下口至36m平台混凝土支墩上平,分别进行钢内筒底部安装以及悬挂吊点的安装。然后进行钢内筒伸缩节的施工。
沧州鼎恒液压机械制造有限公司(http://www.czdhyy.com)是一家以液压提升器、液压顶升机械及其配套设备为主,集设计、开发、生产于一体的液压机械设备制造公司,为我国安装工程的事业奉献光热,为锻造我国液压提升产业丰碑而向前。
原文链接:http://www.56zbw.cn/caigou/84560.html,转载和复制请保留此链接。
以上就是关于天津液压提升制造|鼎恒液压机械厂家定做液压提升支架总成全部的内容,关注我们,带您了解更多相关内容。
以上就是关于天津液压提升制造|鼎恒液压机械厂家定做液压提升支架总成全部的内容,关注我们,带您了解更多相关内容。
